1 编制项目计划的基本步骤
1.1设置项目开始时间

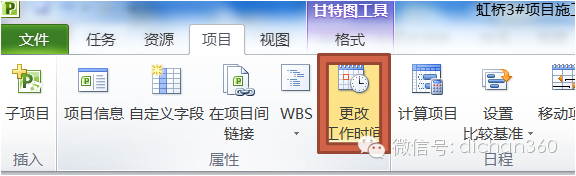

打开工具栏中的“项目信息”,如下图一;

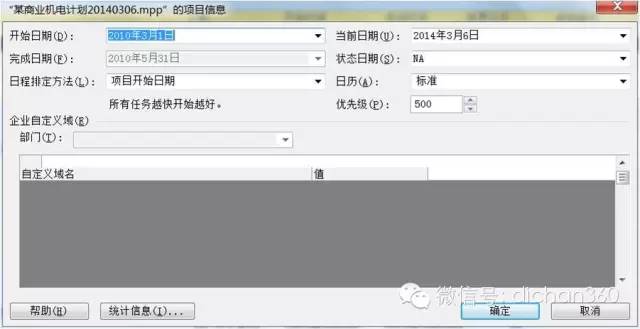

设置项目开始时间,如下图二;

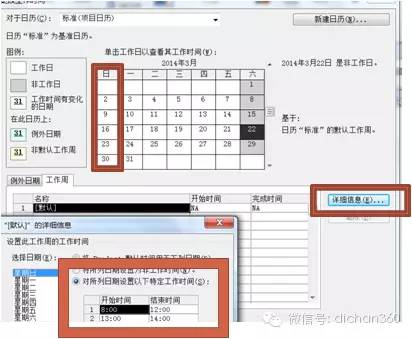

1.2设定工作时间;
Project默认的工作时间一般周六、周日为非工作时间。而建筑工程中编制进度计划是不考虑周六、周日的。所以要将Project中的默认工作时间进行更改,将周六、周日改为非默认工作时间。
操作步骤:
项目->更改工作时间-> 工作周,选择要更改的时间列->将所选的-期设置为非默认工作时间,
见下图一、
图二;
图三;
注:非工作时间在Project当中为灰色显示,工作时间为白色显示
1.3添加任务名称;
添加新任务;
需要插入一个新的任务,如下图,需要在第8项任务前插入一项新任务,有两种方法

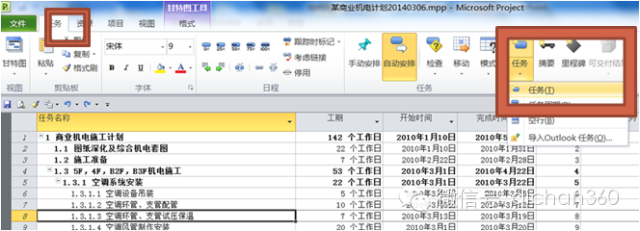

1)点击任务8的任务序号,点击任务栏的“任务”,如下图示:

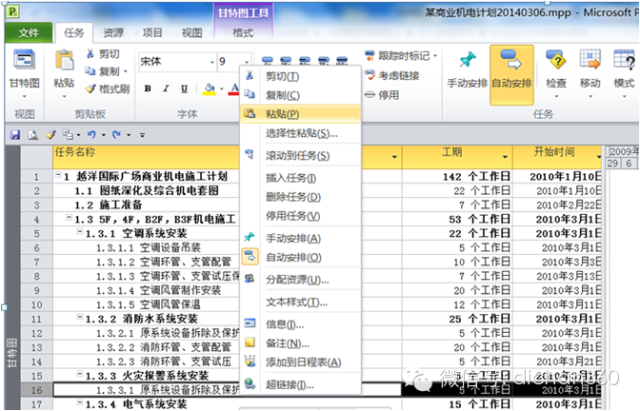

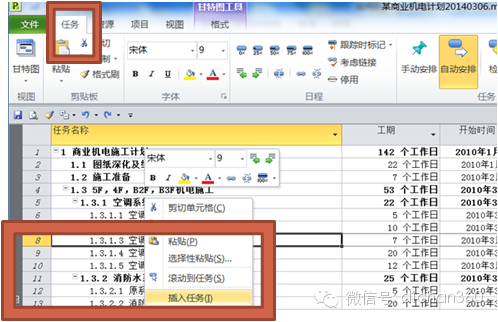

2)点击任务8的任务序号,点击鼠标右键“新任务”,如下图示:
复制任务;
1)首先选择需要复制的任务范围,如下图:
2)在某任务前,粘贴复制的任务,或者在计划末粘贴复制的任务,点击鼠标右键进行粘贴,如下图:
